20.10.2009
             • nachdem die Turbinen und die Schalttechnik auf Vordermann gebracht wurden, laufen jetzt
                  wieder Arbeiten im Hofgelände
             • der Unterwasserkanal von außen abgedichtet bevor im November die Innensanierung beginnt
                  (Der Kanal ist rund 40m lang und führt das Wasser – nachdem es durch die Turbinen getrieben
                  wurde – in den Stollen Richtung Tharandt. Das Bauwerk ist etwa 3,45m breit und rund 3m hoch.
                  Es stammt noch aus den frühen 1940er Jahren, als das Kraftwerk in Dorfhain errichtet wurde.
                  Der Beton hatte Risse bekommen und somit wird auch die Standsicherheit beeinträchtigt.)

        2010
        FEBRUAR
        02.02.2010

             • zur Zeit wird im Unterwasserkanal Spritzbeton aufgebracht
             • in der Energievernichterkammer laufen Sandstrahlarbeiten
        MÄRZ
        27.03.2010
        Die Arbeiten zur Sanierung neigen sich dem Ende.

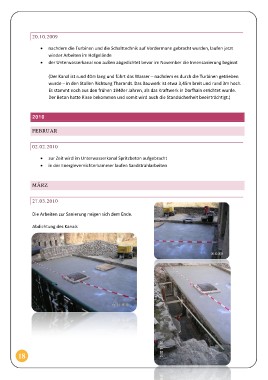

        Abdichtung des Kanals
