Page 13 - Sanierung WKW Dorfhain
P. 13
2009
FEBRUAR
16.02.2009
• die Sanierungsarbeiten am WKW Dorfhain ruhen wegen des winterlichen Wetters - sollen vo-
raussichtlich Ende Februar fortgesetzt werden
• es sollen dann die 1,20m dicken Rohre der Hofleitung herausgetrennt und erneuert werden
24.02.2009
• das Wasserwerk Coschütz wird wegen den Sanierungsarbeiten im WKW Dorfhain für zwölf Tage
vom Netz genommen (vom 23. Februar bis 6. März 2009)
• in dieser Zeit wird die Umgehungsleitung für das WKW Dorfhain gebaut

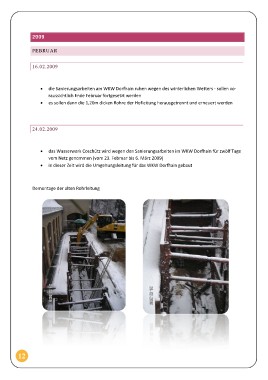

Demontage der alten Rohrleitung
12
